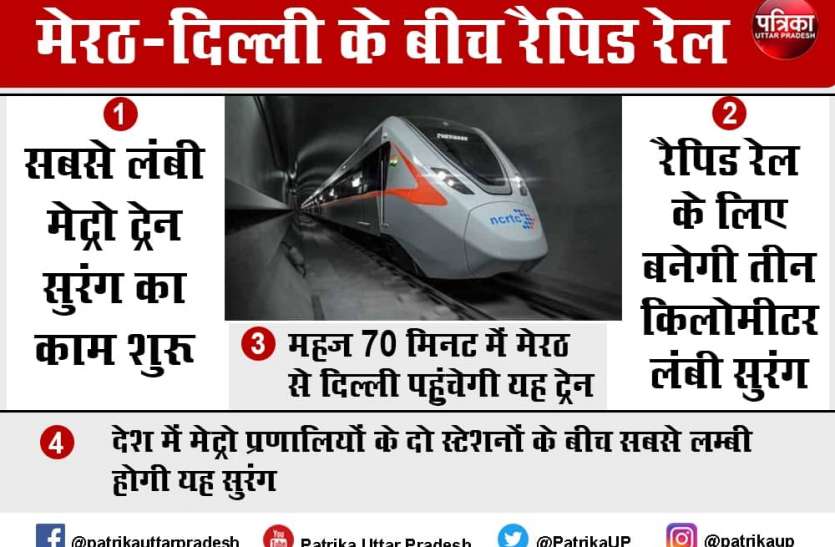

इस प्रोजेक्ट पर विदेशी कंपनी काम कर रही है। मेरठ-दिल्ली के बीच प्रस्तावित इस प्रोजेक्ट को आरआरटीएस प्रोजेक्ट ( rapid rail transit system ) नाम दिया गया है। 2023 तक यह कार्य पूरा होना है यही कारण है कि यहां निर्माण कार्य तेजी से चल रहा है। दिल्ली से लेकर मेरठ की सीमा तक पिलर खड़े करने का करीब 70 प्रतिशत काम पूरा हो चुका है। अब रैपिड की दूसरी कड़ी में सुरंग बनाने के काम में तेजी आ गई है। दिल्ली से मेरठ के बीच रैपिड के लिए दो सुरंग प्रस्तावित हैं। इनमे पहली सुरंग आनंद विहार टर्मिनल को जोड़ते हुए बनाई जाएगी जबकि दूसरी सुरंग मेरठ में बनाई जाएगी।घरेलू गैस सब्सिडी हर माह मिल रही है या नहीं? सिर्फ दो मिनट में मोबाइल से चेक करें
आनंद विहार ( Anand Vihar Terminal ) में बनने वाली सुरंग का काम शुरू हो चुका है। सुरंग बनाने के लिए 20 मीटर गहरी यानी कि 10 मंजिला इमारत की ऊंचाई के बराबर और पांच मीटर चौड़े आकार का डायफ्राम वॉल ( डी-वॉल ) पैनल जमीन में उतारा गया है। यह डी-वॉल भूमिगत हिस्से में मिट्टी की खुदाई करते समय ढाल या फ्रेम के रूप में कार्य करता है। इससे मिट्टी के गिरने की संभावना कम हो जाती है, साथ ही यह पानी के रिसाव को भी रोकता है। यह लॉन्चिंग शाफ्ट 20 मीटर लम्बी और 16 मीटर चौड़ी है।निजी अस्पतालों को कोरोना वैक्सीन लगाने की शासन से मिली अनुमति, 150 रुपए मूल्य किया निर्धारित
यह आनंद विहार भूमिगत आरआरटीएस स्टेशन पर स्थित है। आनंद विहार से सराय काले खां की ओर आरआरटीएस के जुड़वां सुरंगों की खुदाई करने के लिए इस शाफ्ट में दो टनल बोरिंग मशीन ( टीबीएम ) को उतारा जाएगा। इन मशीनों से करीब तीन किलोमीटर लंबी सुरंग बनाई जाएगी। यह देश में मेट्रो प्रणालियों के दो स्टेशनों के बीच सबसे लंबा सुरंग खंड होगा।आपात स्थिति से निपटने के लिए बनेगी दो और सुरंग
आपात स्थिति में सुरक्षा के लिहाज से मुख्य सुरंगों के दोनों किनारों को जोड़ने वाले इस बड़े खंड के बीच एक वायु संचार या कह लीजिए एयर वेंटिलेशन शाफ्ट का निर्माण किया जाएगा। इसके लिए आनंद विहार से मेरठ की तरफ करीब दो किलोमीटर लंबी जुड़वा सुरंग बनाई जाएंगी। इनका काम भी जल्दी शुरू किया जाएगा। इन सुरंगों की चौड़ाई मेट्रो के मुकाबले ज्यादा रखी जाएगी। सुरंगों का आंतरिक व्यास करीब 6.5 मीटर होगा।
जानिए रैपिड रेल के बारे में कुछ खास बातें
रैपिड रेल का कार्य लॉकडाउन में भी चलता रहा और अब लॉक डाउन खत्म होने पर इसके निर्माण कार्य को एक बार फिर से तेजी दे दी गई है। रैपिड रेल मेरठ से दिल्ली तक हाईवे के ऊपर चलेगी। बीच में दो जगह यह ट्रेन जमीन के नीचे चलेगी जिसके लिए टनल बनाए जा रहे हैं। साहिबाबाद से दुहाई के बीच रैपिड रेल के पांच स्टेशन होंगे। सभी स्टेशनों पर तीन एग्जिट गेट होंगे। मार्च 2023 तक रैपिड रेल का निर्माण कार्य पूरा होना है। इसके लिए 550 पिलर बनाए गए हैं। साहिबाबाद गाजियाबाद गुलधर और दुहाई स्टेशन फाउंडेशन का कार्य पूरा हो चुका है। पटरी बिछाने का काम भी तेजी से चल रहा है। अब सुरंग बनाने का कार्य शुरू हो गया है। विदेशी कंपनी को यह टेंडर दिया गया है। विदेशी कंपनी मेरठ और आनंद विहार में जमीन के नीचे रैपिड रेल के लिए सुरंग तैयार कर रही है।
