Indian Railway: मुख्यमंत्री के गृह जिले में इस मार्ग पर पांच वर्ष से हो रहा ट्रेन का इंतजार, जानिए क्या है रूकावट

Indian Railway: मुख्यमंत्री के गृह जिले में इस मार्ग पर पांच वर्ष से हो रहा ट्रेन का इंतजार, जानिए क्या है रूकावट
Indian Railway: मुख्यमंत्री के गृह जिले में इस मार्ग पर पांच वर्ष से हो रहा ट्रेन का इंतजार, जानिए क्या है रूकावट

Ashish Kumar Mishra | Updated: 12 Oct 2019, 11:58:10 AM (IST) Chhindwara, Chhindwara, Madhya Pradesh, India

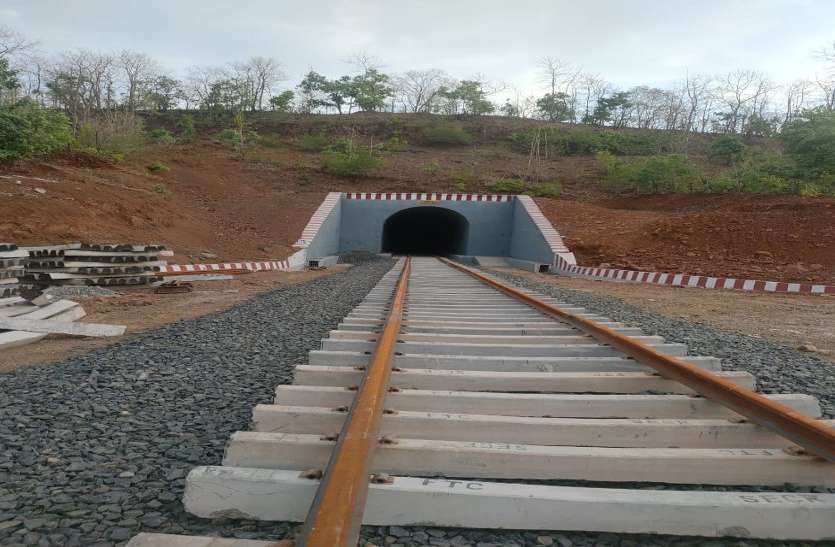

छिंदवाड़ा से नागपुर रेल परियोजना के पूरे होने में लगभग एक हफ्ता लग जाएंगे।

छिंदवाड़ा. दक्षिण पूर्व मध्य रेलवे, नागपुर मंडल के अंतर्गत 1420.38 करोड़ की छिंदवाड़ा से नागपुर रेल परियोजना के पूरे होने में लगभग एक हफ्ता लग जाएंगे। हालांकि यात्रियों को छिंदवाड़ा से नागपुर तक ट्रेन की सुविधा मिलने में लगभग एक माह या फिर इससे अधिक का समय भी लग सकता है। गेज कन्वर्जन विभाग के अधिकारियों के अनुसार अब छिंदवाड़ा से नागपुर रेलमार्ग पर अंतिम खंड भंडारकुंड से भिमालगोंदी(20 किमी) में दो से तीन सौ मीटर में कुछ ही कार्य शेष रह गया है। कार्य संपन्न होते ही गुड्स ट्रेन भंडारकुंड तक ले जाया जाएगा। पहले हमलोग ट्रैक का ट्रायल भी करेंगे। सब कुछ ठीक ठाक रहा तो कलकत्ता में कमिश्नर ऑफ रेलवे सेफ्टी को निरीक्षण के लिए आमंत्रित किया जाएगा। अधिकारियों का कहना है कि हम कोशिश कर रहे हैं कि अक्टूबर माह के आखिरी तक सीआरएस हो जाए। इसके बाद सीआरएस निर्णय लेंगे कि ट्रैक मानकों के अनुकूल है कि नहीं। सीआरएस के अप्रूवल मिलने के बाद रेलवे बोर्ड द्वारा ट्रेन के परिचालन का निर्णय लिया जाएगा।


जनप्रतिनिधि नहीं दे रहे ध्यान
चार वर्ष से तीन राज्यों को जोडऩे वाली रेलवे की अहम छिंदवाड़ा-नागपुर रेल परियोजना के कार्य किए जा रहे हैं। हालांकि जनप्रतिनिधियों द्वारा ध्यान न दिए जाने से यह परियोजना लेटलतीफी की भेंट चढ़ गई है। स्थानीय निवासियों का कहना है कि इतनी महत्वपूर्ण परियोजना को लेकर न तो रेल अधिकारी गंभीर हैं और न ही जनप्रतिनिधि। पहले परियोजना को पूरा करने का लक्ष्य जून 2019 रखा गया था। इसके बाद हर माह गेज कन्वर्जन विभाग नया लक्ष्य रख रहा है। विभाग के अधिकारियों का कहना है कि पहले रेल की कमी रूकावट बनी। इसके बाद गर्मी में मजदूरों की कमी फिर बारिश से परेशानी हुई। घाट सेक्शन में पहुुंच रास्ता भी काफी कठिन है। पांच से छह किमी तक पैदल चलकर ट्रैक तक जा पा रहे हैं। अब बारिश बंद होने से कार्य तेज गति से किया जा रहा है।


दूरियां होंगी कम, सुलभ होगा साधन
छिंदवाड़ा से नागपुर रेल परियोजना के पूरे होने पर मध्यप्रदेश के कई शहरों से महाराष्ट्र और छत्तीसगढ़ की दूरियां कम होंगी ही रेलवे को भी दक्षिण भारत की तरफ जाने वाली ट्रेनों के लिए नया रूट मिल जाएगा। वहीं छिंदवाड़ा से नागपुर तक लोगों को आवागमन के लिए बसों एवं अन्य साधन पर निर्भर होना पड़ रहा है। लोगों को इसके लिए किराया भी अधिक देना पड़ रहा है। ट्रेन की सुविधा होने से काफी परेशानी दूर हो जाएगी।


फैक्ट फाइल
परियोजना की कुल लागत-1420.38 करोड़
छिंदवाड़ा से नागपुर परियोजना की लंबाई-149 किमी
स्टेशनों की संख्या-11
हाल्ट स्टेशनों की संख्या-14
बड़े पुलों की संख्या-28
छोटे पुलों की संख्या-307
टनल की संख्या-2


वर्ष 2015 में नैरोगेज बंद करने के बाद चली प्रक्रिया
1 दिसंबर 2015 को छिंदवाड़ा से नागपुर आमान परिवर्तन परियोजना के लिए छोटी रेल लाइन पर टे्रन का परिचालन बंद कर दिया गया। इसके बाद गेज कन्वर्जन विभाग ने ब्राडगेज के लिए चरणबद्ध कार्य शुरु किया। विभाग ने छिंदवाड़ा से नागपुर कुल 149 किमी रेलमार्ग को चार खंडों में पूरा करने का लक्ष्य बनाया। विभाग ने पहला खंड छिंदवाड़ा से भंडारकुंड तक (कुल 35 किमी) रेलमार्ग का कार्य वर्ष अक्टूबर 2017 में पूरा कर लिया। जनवरी 2018 में छिंदवाड़ा से भंडारकुंड तक ट्रेन का परिचालन भी शुरु हो गया। जनवरी 2019 में दूसरे खंड इतवारी से केलोद तक(47 किमी) रेलमार्ग का भी कार्य पूरा हुआ। 23 फरवरी से इस रेलमार्ग पर ट्रेन का परिचालन भी शुरु कर दिया गया। इसके पश्चात लगभग दो माह बाद ही सीआरएस ने 16 एवं 17 मार्च को केलोद से भिमालगोंदी तक निरीक्षण कर कर एक हफ्ते में ही सर्टिफिकेशन लेटर जारी कर दिया। इस मार्ग पर भी अप्रैल माह से ट्रेन का परिचालन शुरु हो गया है। अब चौथे खंड भिमामलगोंदी से भंडारकुंड 20 किमी का कार्य शेष है।


दस वर्ष पहले रखी गई थी नींव
छिंदवाड़ा से नागपुर रेल परियोजना की नींव लगभग दस वर्ष पहले ही रख दी गई थी। हालांकि अब तक हुए कार्यों को देखें तो परियोजना को पूरा करने की रफ्तार काफी धीमी रही है। रेल अधिकारियों के अनुसार प्रस्ताव स्वीकृत होने के बाद अतिक्रमण, अधिग्रहण और अन्य प्रक्रिया पूरी की गई। जिसमें काफी समय लग गया। इसके पश्चात वर्ष 2016 से छिंदवाड़ा से नागपुर तक छोटी लाइन से बड़ी लाइन परिवर्तन का कार्य तेज रफ्तार से किया गया।


अक्टूबर माह में सीआरएस का प्रयास
एक हफ्ते में लगभग सभी कार्य पूरा हो जाएगा। इसके बाद ट्रायल करेंगे। सीआरएस को भी आमंत्रित किया जाएगा। हमारा पूरा प्रयास है कि इस माह के अंतिम सप्ताह तक सीआरएस करा लिया जाए।

एके सिंह, डिप्टी सीई, रेल गेज कन्वर्जन विभाग,
